刷新工期紀錄!浙江二建高效履約交付浙能嘉興電廠四期9號機組
刷新工期紀錄!浙江二建高效履約交付浙能嘉興電廠四期9號機組
2025年07月01日 09:46:47 來源: 浙江黨建網 作者: 通訊員 王馬飛 鄧建雄 ?

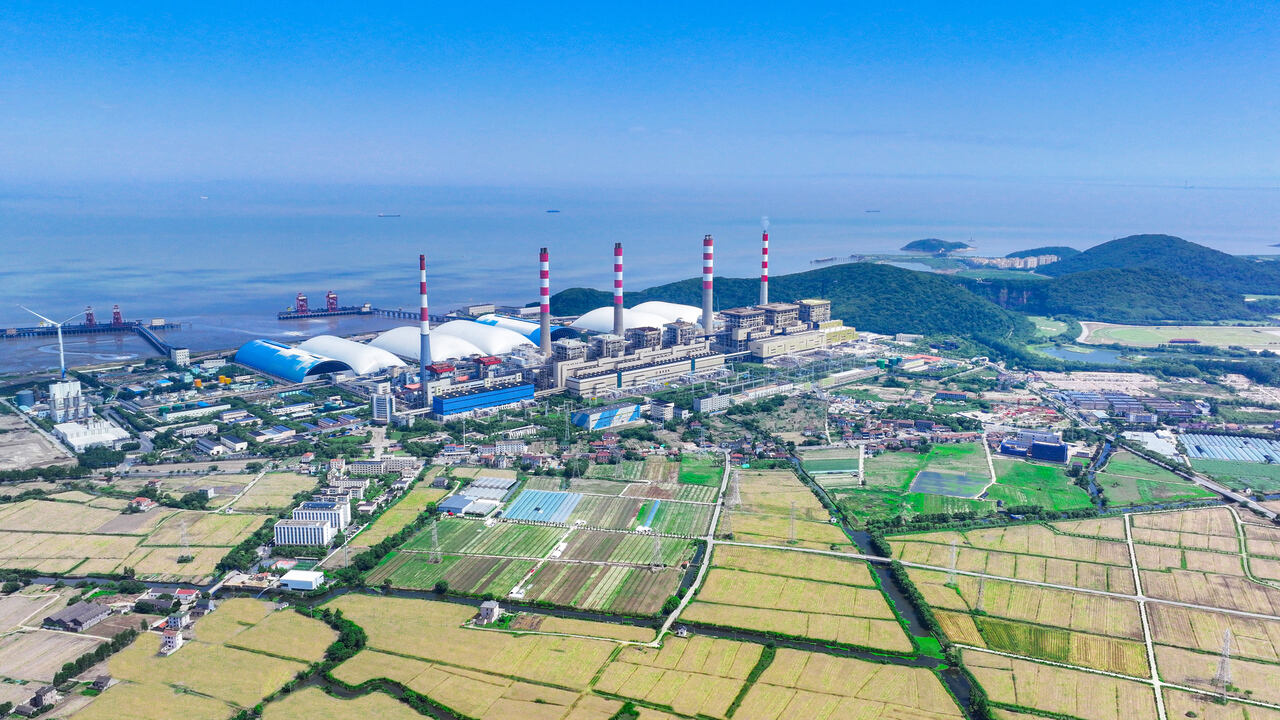

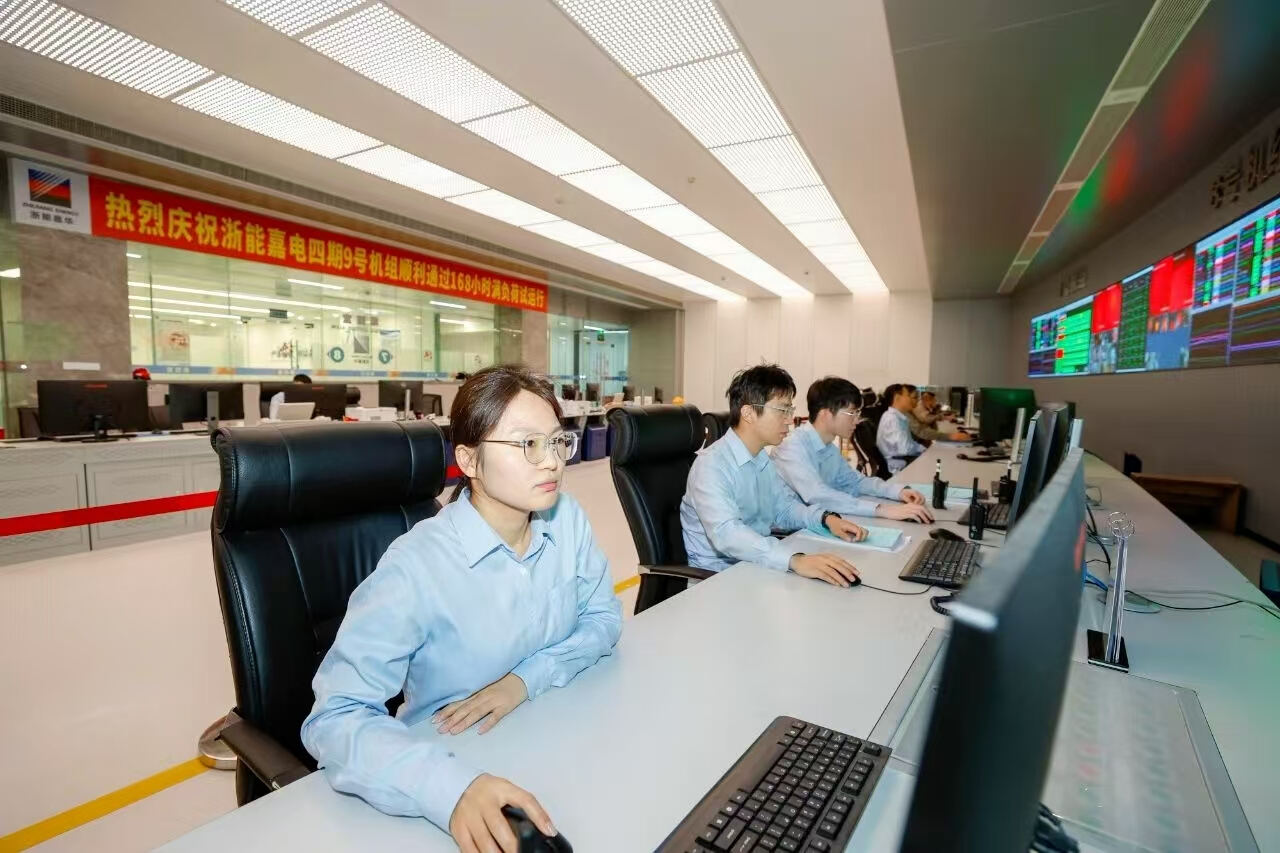

近日,由浙江二建電建分公司承建的浙能嘉興電廠四期擴建項目9號機組,順利通過168小時滿負荷試運行。期間,各項性能、環保指標均達到或優于設計值,以優異表現通過“終極考驗”正式投產。至此,浙能嘉電裝機總規模升級至630萬千瓦,繼續穩坐華東地區首位。
浙能嘉興電廠四期擴建項目是浙江省“十四五”重大建設項目、省能源“綠保穩”工程與擴大有效投資“千項萬億”工程。項目規劃建設9號、10號兩臺機組,本次投產的9號機組位于平湖市乍浦鎮,靠近杭州、嘉興等負荷中心,是今年浙江投產的首臺百萬千瓦級超超臨界二次再熱燃煤發電機組。項目同步配套建設了除塵、脫硫、脫硝等超低排放環保設施,供電煤耗達到國內同類機組先進水平,單臺機組預計年發電50億千瓦時,相當于為200萬戶家庭提供一年的用電量。
基坑施工高峰期,浙江二建項目部被不足常規場地50%的空間困住。項目部用BIM技術模擬三維空間,將邊角空地改造成多層堆放架,提升空間利用率;建立材料“分批進場預約”機制,根據鋼筋綁扎、模板支護等工序的實時進度,提前24小時與供應商確定鋼筋、模板等材料進場時段。精細化空間布局規劃與工序交叉作業管理雙管齊下破解難題,地下結構施工進度較原計劃提前7天。
循環水箱涵是電廠取排水的重要組成部分,由于先前長期停運導致內部積累了大量淤泥、雜物等沉積物,在復雜地質條件與高地下水位的工況下,人工清淤作業舉步維艱。項目部創新啟用水下清淤機器人,以科技新裝備破解深基坑搶險的棘手難題。項目副總工程師王國強連夜攻堅,在泥漿翻涌的作業面開展調試。在數米深的渾水中機器人如巨蟒翻卷,高壓水槍“突突”擊碎黏土層的瞬間,吸泥泵如吸塵器般將淤泥“鯨吞”入倉。該設備不僅具備靈活的機械結構和運動系統,還可通過定位和導航精準在狹窄彎曲的空間中自由移動。相較傳統工藝,2天便可完成一周工作量,極大提高清淤效率,也確保了9號機組168小時滿負荷試運行滿足取水條件。
項目攻堅進程中,黨建“紅色引擎”深度融入建設全周期,實現工期再突破。浙江二建領導班子躬身踐行“三同”工作法,與嘉電工人同吃同學同勞動,以蹲點調研方式打通服務“最后一公里”,多維度助力項目建設提質增效。全體建設者奮戰一線,主廠房出零米、主廠房A排結頂、煙囪筒壁結頂?shù)戎饕锍瘫?jié)點均提前完成。
自1992年起,浙江二建電建團隊深度參與嘉興電廠建設,先后承建了嘉電一、二、三、四期工程的主體建筑工程。穿越30年歲月阻隔,電建團隊始終發揚鐵軍精神,以全過程精細化管理賦能項目優質高效履約,嘉電一期工程獲“錢江杯”,二期獲“魯班獎”,三期獲“國優金獎”,成為生動詮釋“以現場促市場”的行業典范。
